Hieronder staan de diverse bouwfasen uitgewerkt:

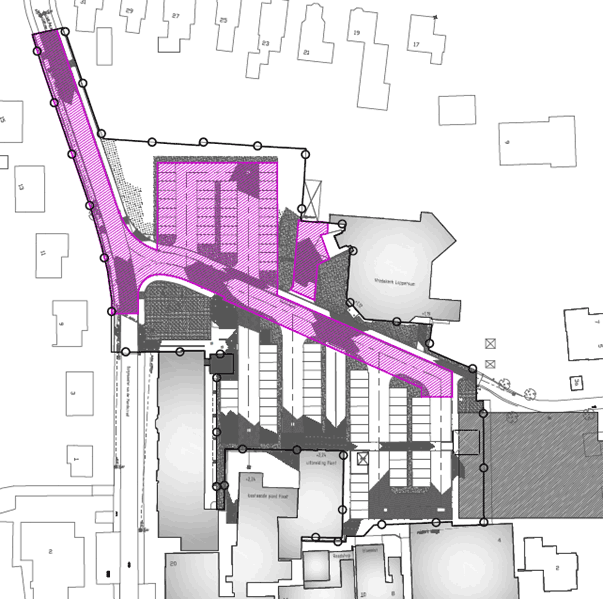

Bouwfase 1: (Paars)
-
Instandhouden Pastorieweg
-
Bouwrijp maken van de nieuwe hoofdader
-
Bouw- en woonrijp maken parkeerplaats aan de Noordzijde
-
Woonrijp maken van het voorterrein van de Vredekerk
-
Nutsvoorzieningen (Week 12 t/m week 16 (16 maart – 20 maart)
Aandachtspunten:
-
Bereikbaarheid Vredekerk, AH en Hubo
Start: Week 8 (16 februari)
Oplevering: week 7 (voor Koningsdag)
Oplevering: week 7 (voor Koningsdag)

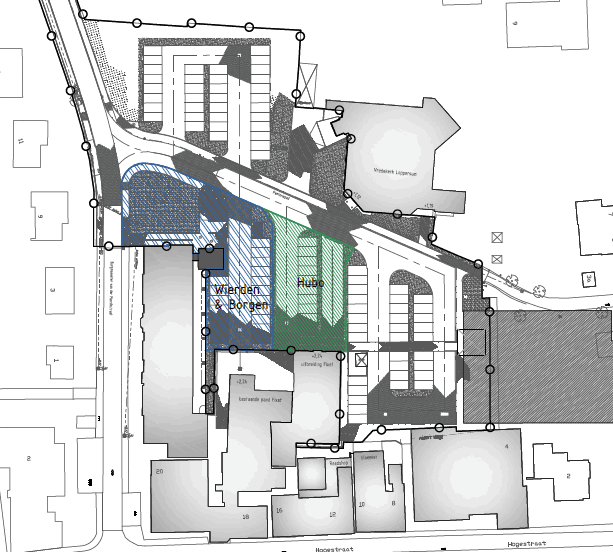

Bouwfase 2: (Blauw en Groen)
-
Verkeer achterterrein via de nieuwe hoofdader
-
Knippen van de Pastorieweg voorterrein Hubo
-
Bouwrijp maken terrein Hubo
-
Bouw- en woonrijp maken Wierden en Borgen
-
Woonrijp maken Hubo
Aandachtspunten:
-
Hubo dient eerst bereikbaar te zijn via de nieuwe hoofdader
-
Woonrijp maken vanaf terrein Wierden en Borgen richting Hubo
Start: Week 18 (na Koningsdag)
Oplevering: week 25 (week van 15 juni)
Oplevering: week 25 (week van 15 juni)

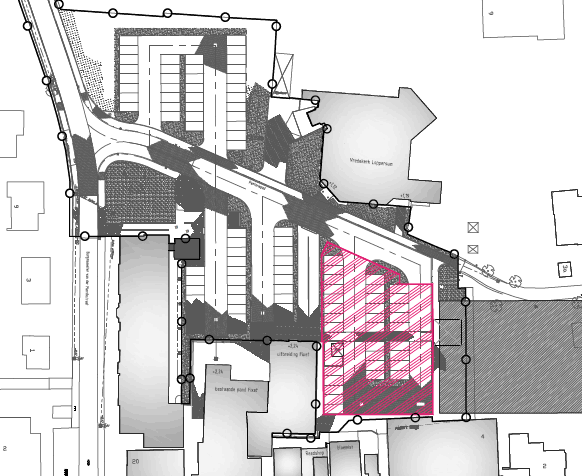

Bouwfase 3: (Rood)
-
Bouwrijpmaken van parkeerterrein Albert Heijn
Aandachtspunten:
-
Bereikbaarheid bestaande AH
Start: Week 26 (week van 22 juni)
Oplevering: week 29 (voor de bouwvak)
Oplevering: week 29 (voor de bouwvak)

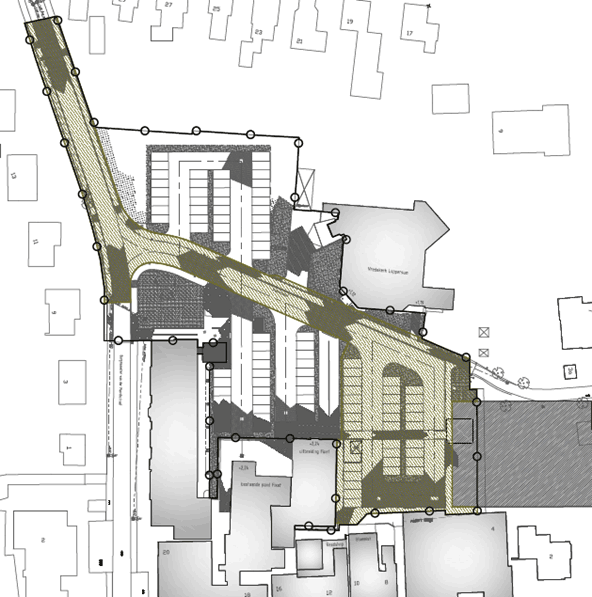

Bouwfase 4: (Groen)
-
Woonrijp maken van de hoofdader en pakeerterrein van de nieuwe Albert Heijn
Aandachtspunten:
-
Bereikbaarheid Vredekerk, AH en Hubo
Start: Week 38 (14 september)
Oplevering: week 43 (week van 19 oktober)
Oplevering: week 43 (week van 19 oktober)
